项目投资费用是指在项目从前期策划到最终建成运营全过程中所发生的各项成本支出的总和,这些费用直接关系到项目的经济效益和可行性,是项目决策、预算编制和成本控制的核心依据,根据项目全生命周期的不同阶段,项目投资费用可划分为多个类别,具体包括以下几个方面:

前期费用
前期费用是指在项目正式开工建设前,为开展可行性研究、评估、报批等工作而发生的费用,是项目启动阶段的重要支出,这类费用主要包括:
- 可行性研究费用:包括市场调研、技术方案论证、财务分析、环境影响评价等所需的专业咨询费、调研费、数据采集费等。
- 勘察设计费用:涵盖工程地质勘察、水文勘察、地形测量,以及项目方案设计、初步设计、施工图设计等环节的设计费、勘察费等。
- 报批报建费用:包括项目立项、用地许可、规划许可、施工许可、环评批复、消防审批等过程中向政府部门缴纳的行政事业性收费、服务费等。
- 土地费用:若项目涉及土地使用权获取,需支付土地出让金、土地补偿费、拆迁安置费、契税等,这是许多项目尤其是房地产和基础设施项目的核心成本之一。
- 招标代理费用:为选择施工单位、监理单位、设备供应商等而委托招标机构发生的服务费,包括招标文件编制、招标公告发布、开标评标等费用。
工程建设费用

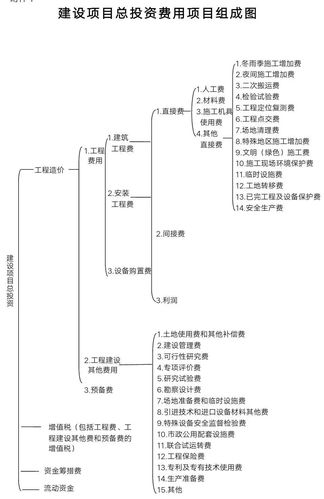

工程建设费用是项目投资中最主要的组成部分,指从项目正式开工到竣工交付期间,直接形成工程实体或提供施工服务的支出,通常可分为建筑安装工程费、设备及工器具购置费、工程建设其他费用三大类。
(一)建筑安装工程费
指用于项目主体工程、辅助工程、配套工程等建设施工的费用,包括:
- 直接费:包括人工费(施工人员工资、福利等)、材料费(钢材、水泥、砂石等建筑材料费用)、施工机械使用费(租赁或购买施工设备的费用及操作人员工资)。
- 间接费:包括企业管理费(施工单位管理人员工资、办公费、差旅费等)、规费(工程排污费、社会保障费等)。
- 利润及税金:施工单位的合理利润,以及增值税、城市建设维护税、教育费附加等税费。
(二)设备及工器具购置费

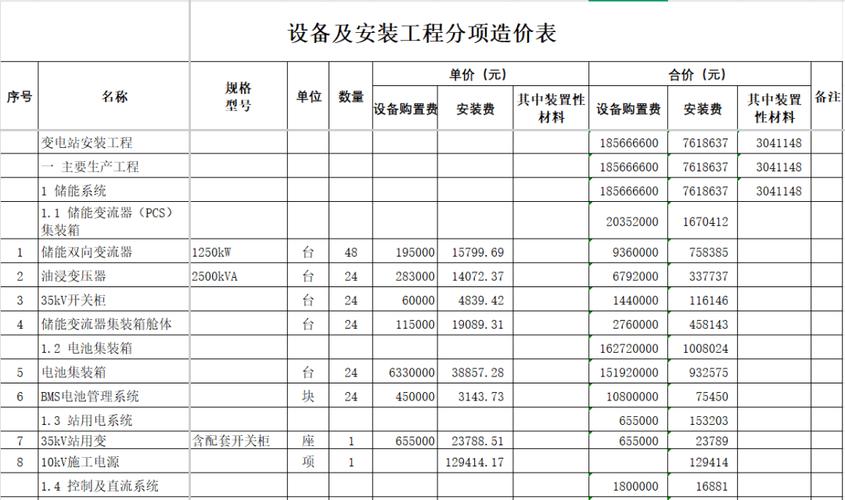

指为项目购置或自制所需的设备、工具、器具等费用,包括:

- 设备购置费:生产设备、动力设备、起重运输设备、办公设备等的购买原价或进口设备到岸价,以及设备运杂费、采购保管费等。
- 工器具及生产家具购置费:为保证项目初期正常运行而购置的第一套不够固定资产标准的工具、模具、器具等的费用。
(三)工程建设其他费用
指在工程建设期间发生的,但不属于建筑安装工程费和设备购置费的其他费用,主要包括:
- 建设单位管理费:项目建设单位从筹建到竣工期间发生的管理性质开支,如管理人员工资、办公费、差旅费、工程监理费等。
- 临时设施费:为施工临时搭建的宿舍、仓库、道路、水电管线等设施的搭设、维修、拆除费用。
- 工程保险费:为工程建设的材料、设备、人员等购买的建筑工程一切险、安装工程险等保险费用。
- 联合试运转费:项目竣工后,为保证设备正常运行而进行的负荷联合试运转所发生的费用(如试生产材料、燃料、动力费等)。
运营准备费用
项目竣工后,为正式投产运营而发生的费用,包括:
- 生产准备费:人员培训费、提前进厂费、办公及生活家具购置费等。
- 试生产费用:试生产期间的原材料、燃料、动力消耗,以及产品检测、市场推广等费用。
预备费用
为应对项目实施过程中可能出现的不可预见因素而预留的费用,包括:
- 基本预备费:用于应对设计变更、施工条件变化、自然灾害等非技术原因导致的费用增加,通常按工程费用与其他费用之和的一定比例(如5%-10%)计提。
- 涨价预备费:考虑建设期间材料、设备、人工等价格波动而预留的费用,根据国家规定的价格指数和建设工期计算。
财务费用
指项目为筹集资金而发生的费用,包括:

- 利息支出:银行贷款利息、债券利息等。
- 融资手续费:为获取贷款支付的手续费、担保费等。
- 汇兑损益:若项目涉及外汇收支,因汇率变动产生的损失或收益。
其他费用
包括项目报废处置时的清理费用、环保验收费用、法律咨询费、项目后评价费用等。
以下为项目投资费用主要分类及构成概览表:
| 费用类别 | 具体构成内容 |
|---|---|
| 前期费用 | 可行性研究费、勘察设计费、报批报建费、土地费用、招标代理费等 |
| 工程建设费用 | 建筑安装工程费(直接费、间接费、利润税金)、设备及工器具购置费、工程建设其他费用 |
| 运营准备费用 | 生产准备费、试生产费用 |
| 预备费用 | 基本预备费、涨价预备费 |
| 财务费用 | 利息支出、融资手续费、汇兑损益 |
| 其他费用 | 清理费、环保验收费、后评价费等 |
相关问答FAQs
Q1:项目投资费用中的“土地费用”是否仅指土地出让金?
A1:土地费用不仅包括土地出让金,还涵盖土地补偿费(对原土地所有者或使用者的经济补偿)、拆迁安置费(因项目建设需要拆除地上附着物和房屋的补偿费用)、契税(取得土地使用权时缴纳的税费)、土地使用费(若为租赁土地则需支付租金)等,具体构成需根据土地获取方式(出让、划拨、租赁等)和当地政策确定。
Q2:如何区分“基本预备费”和“涨价预备费”?
A2:基本预备费用于应对建设期间可能发生的、难以预见的支出,如设计变更、施工技术问题、自然灾害等,是针对“不确定性”的预留费用;涨价预备费则用于应对建设期间因物价上涨(如材料、设备、人工价格波动)导致的费用增加,是针对“价格变动”的预留费用,两者计提依据不同:基本预备费通常按静态投资的一定比例计算,而涨价预备费需根据国家规定的价格指数和建设工期动态计算。
